太平區市民大道第二期、第三期道路開闢工程

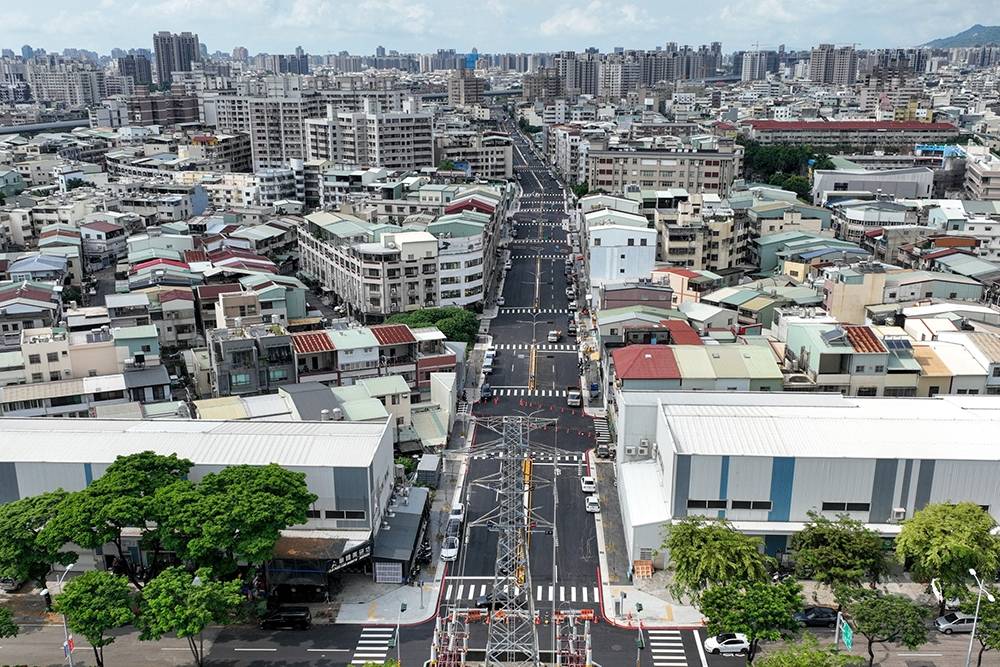

太平市民大道全景
太平市民大道全景

壹、計畫緣起

本計畫區域為人口密集區,現已開闢完竣之都市計畫道路大多為早期規劃,路寬較為不足,由於99年底縣市合併及74號快速道路於101年底完工通車,受該建設影響為本區域帶來許多商機,且加速促進地方發展,地方繁榮也為現有交通路網帶來衝擊,目前上下班尖峰時段,大多道路呈現擁塞狀況;亦因無貫穿南北的道路紓解車流,臺74線匝道進出的車輛造成本區域路網道路壅塞,且部分路段寬窄不一,無法發揮紓解交通之功效,對於沿線居民交通服務水準及生活品質影響甚鉅。

本計畫道路「市民大道」為太平區都市計畫道路,貫穿太平區南北,都市計畫路寬24公尺,依本計畫「市民大道」共分三期,第一期(樹德路至宜昌路)業已竣工通車,第二、三期蒙地方代表協助極力爭取中央經費補助,本案已納入內政部營建署104-111年生活圈道路交通系統建設計畫(市區道路)補助辦理案件,但土地徵收以市價補償業經行政院核定101年9月1日開始施行,造成第二期及第三期用地費及地上物補償費金額高達35億元,工程費約2億2,000萬元,本府優先辦理第二期道路開闢計畫。


貳、計畫範圍及內容

本計畫路線為太平區都市計畫道路(市民大道),自本市太平區北起旱溪東路往南經樹德路銜接第一期工程,再由第一期工程終點宜昌路口銜接第二期工程往南至祥順路止,本案工程經費及內容如下:

1、第二期:北起宜昌路,南至祥順路,全長約859公尺,開闢寬度為24公尺,總經費約14億6,660萬元(工程費約9,990萬元、用地及地上物補償費約14億6,810萬元)。

2、第三期:北起旱溪東路,南至樹德路,全長約990公尺,開闢寬度為24公尺,總經費約22億5,416萬元(工程費約1億1,880萬元、用地及地上物補償費約21億3,536萬元)。

叁、預期成果及效益

本計畫道路「市民大道」為太平區都市計畫道路,貫穿太平區南北,本計畫道路開闢可以建構太平區完整交通路網,本計畫道路開闢完成後可使社區道路使用更為便利,並將聯結省道台74線與周邊地區平面道路,紓解太平區交通壅塞情形,強化太平地區之串連,提昇道路服務水準,健全區域路網,不僅提升沿線居民交通服務水準亦能提升沿線居民居住的環境品質。

肆、執行進度

市民大道第二期工程用地已於109年3月及4月召開二次公聽會,範圍內99位地主均同意協議價購,已於110年6月完成用地取得,110年7月完成地上物拆除騰空。

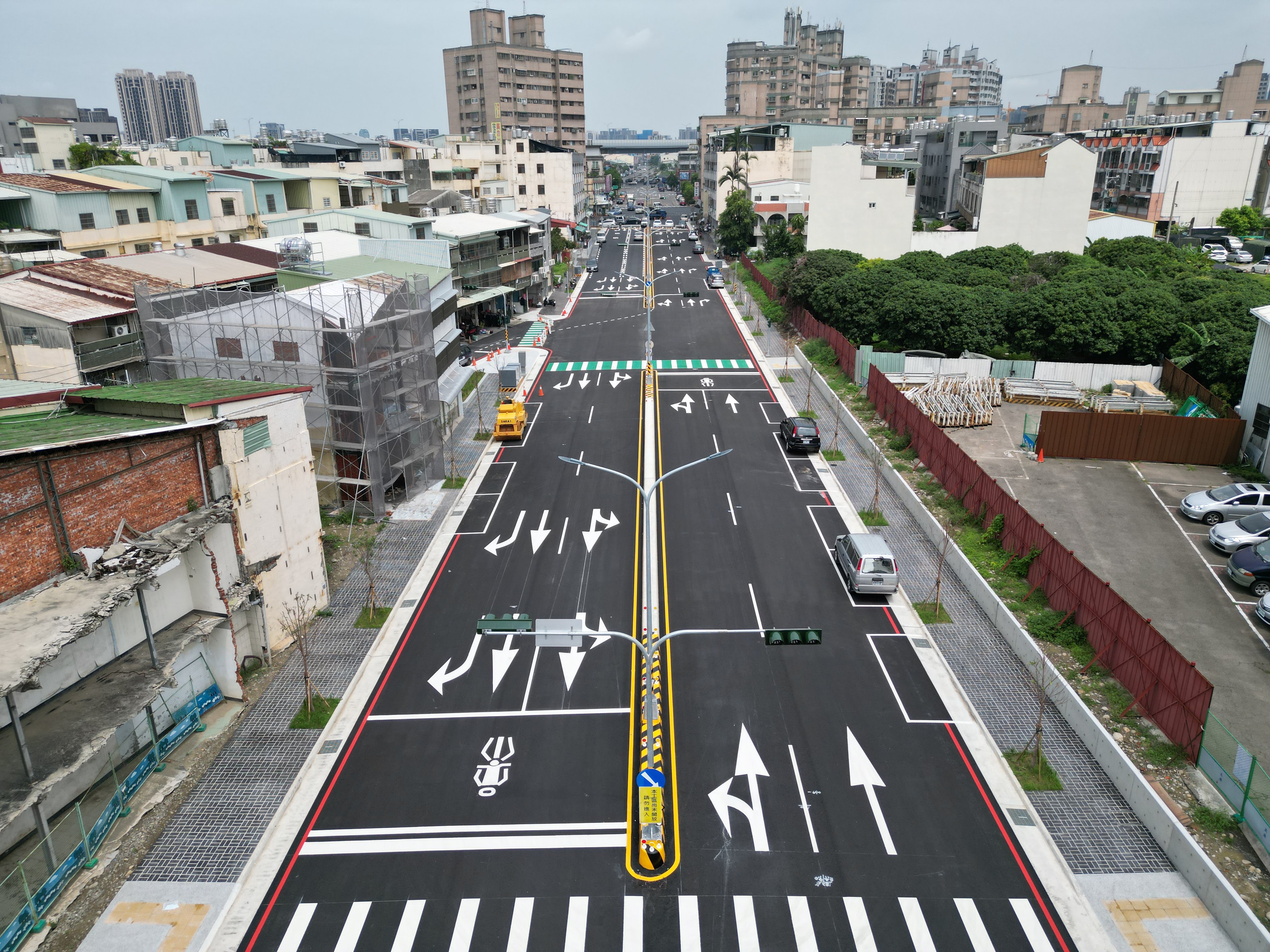

市民大道第二期開闢工程由臺中市政府建設局辦理,於110年9月27日申報開工,於111年8月31日完工。
