一、工程背景緣起:
甲后路(市道132線)為大甲交流道進入大甲市區主要道路,平日尖峰時段塞車情形嚴重,假日更是車陣綿延。
二、計畫工址:
計畫範圍包含外埔區大東里及水美里,大甲區中山里、南陽里及新美里等;全案計畫西起大甲區台1線經國路,沿溫寮溪右岸往東經過鐵路、外埔區公墓下方,通過132線聯絡道銜接甲后路與大甲交流道。
三、計畫內容:

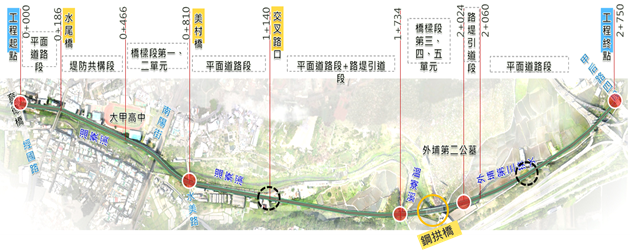

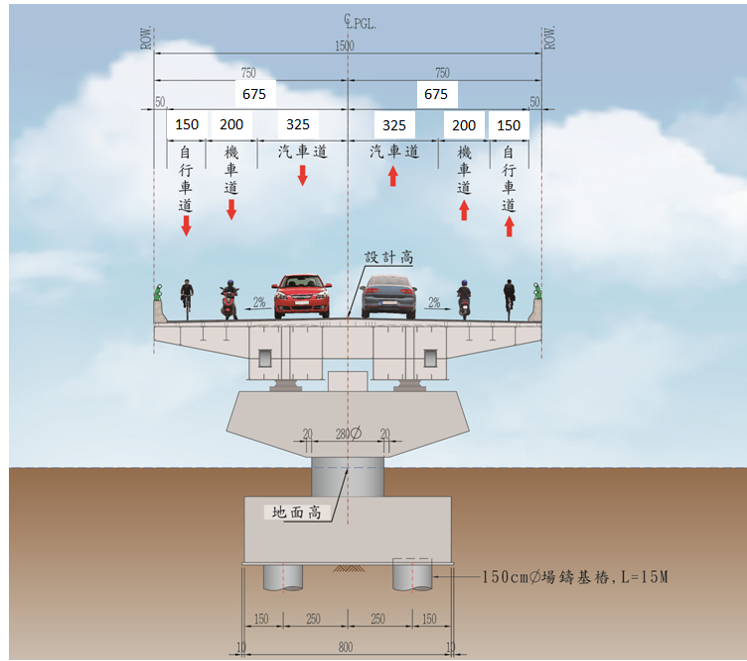

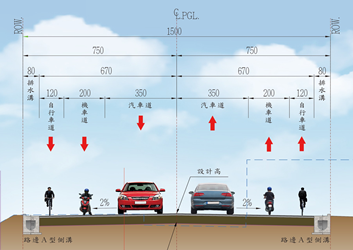

計畫長度2,750公尺,寬度15公尺,除道路橋梁及側溝工項外,另包含大地、交通、照明、排水及雜項工程,工程所需經費約計新臺幣15億2,110萬元(含中央補助6億8,460萬元,約45%),其中,工程費計11億6,110萬元,用地費計3億6,000萬元,全案工程自111年1月17日開工,預計114年完工。
四、工程效益:
工程完工後,可大幅紓解甲后路及甲東路(132線)周邊交通,提升地區聯外便捷性,形成地區完善路網,促進地方產業發展。
