水湳經貿園區區徵工程

水湳經貿園區整體開發計畫
水湳經貿園區整體開發計畫

一、計畫概要

(一)計畫願景

    水湳經貿園區整體開發計畫(以下簡稱本計畫)是從全球化、兩岸經貿發展前景及中台區塊未來發展做考量,呼應台中市發展適居城市的定位及邁向國際化的願景,提出整合經貿、創研、大學、休閒、生態、文化、生活等機能之規劃,型塑水湳地區成為中台區塊生活的、創意的、文化的以及各種生物棲息的新綠洲。同時以「大公園、大學城、大會展中心」作為開發主軸,建構未來都市發展的新契機;並建立公私合夥的機制,期能擘劃更具前瞻性、國際性及創意性的都市環境,奠定中台區塊與國際接軌的堅定基石。

(二)開發範圍

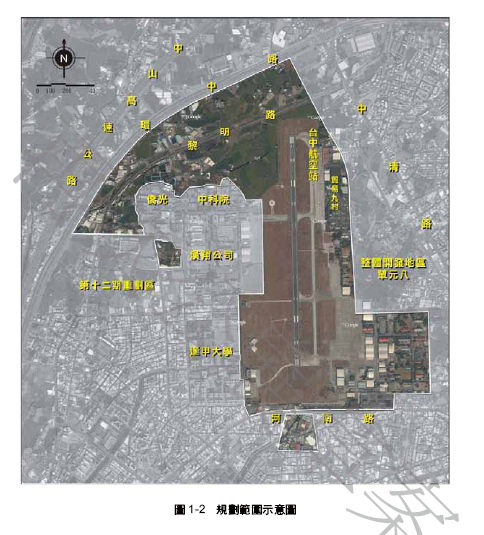

    本計畫範圍廣泛,包含「水湳機場原址地區」及周邊配合變更範圍,北至80M環中路、東接整體開發地區單元八細部計畫區、南略以河南路為界、西側緊鄰中山科學研究院、漢翔公司、逢甲大學等機構,並與第十二期重劃區為鄰。整體規劃範圍包括水湳機場原址、空軍第二後勤指揮部、刑事局中部犯罪打擊中心、原台中航空站、原空軍貿易九村、機場北側農業區及「公51」公園用地,面積合計約254公頃。此外也將大石二巷拓寬道路用地範圍、延伸東西向30M計畫道路穿越漢翔公司之用地範圍,以及規劃區周邊零星用地範圍,一併納入該計畫調整變更。

(三)工程開發進度

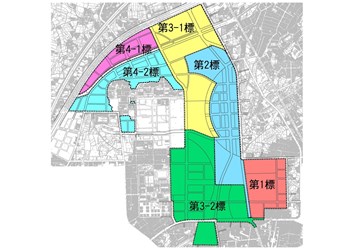

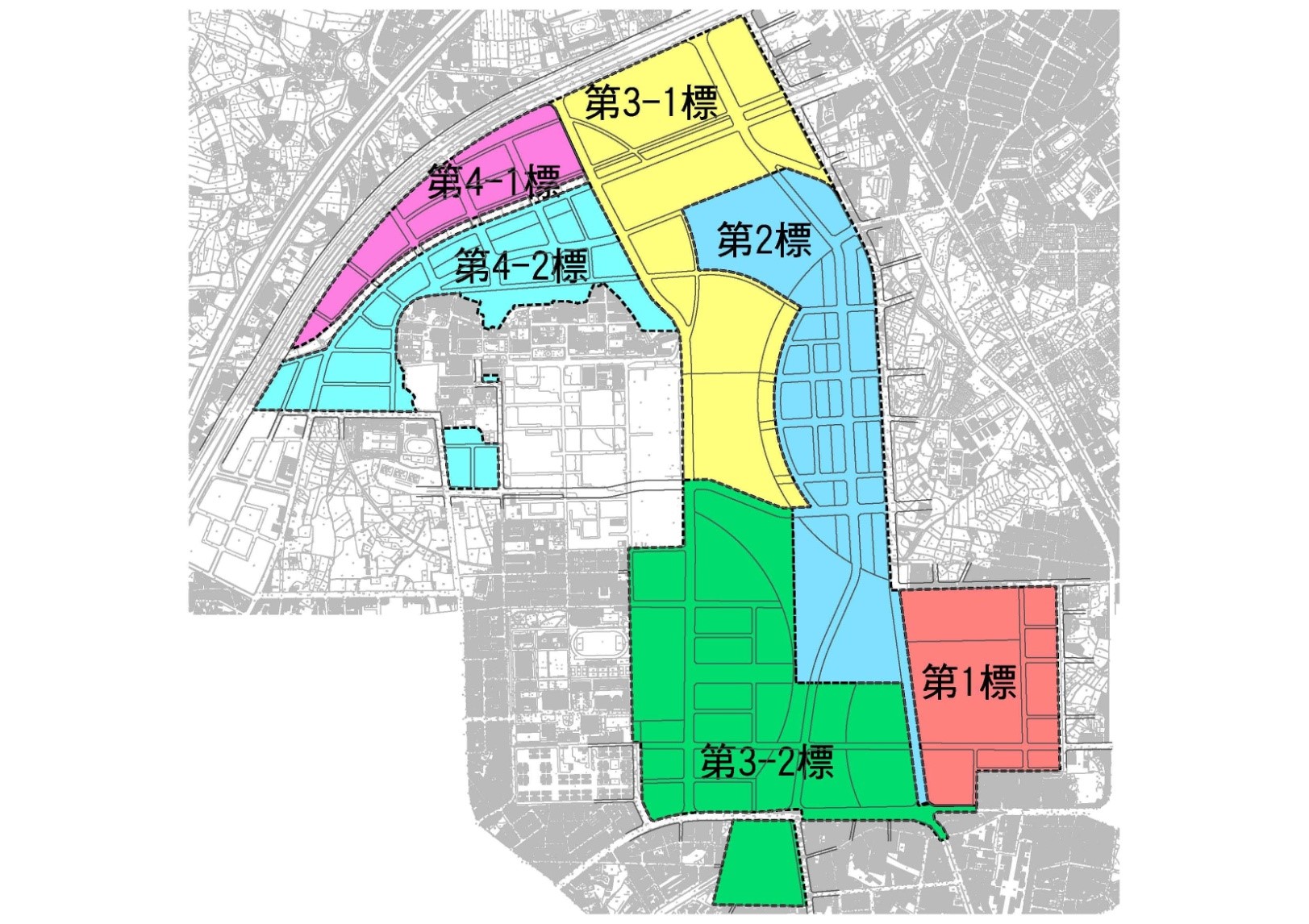

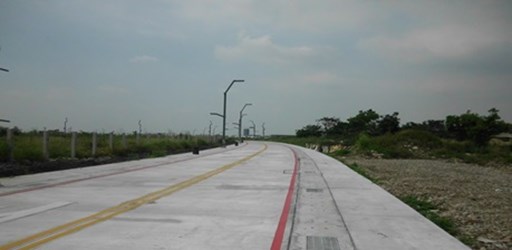

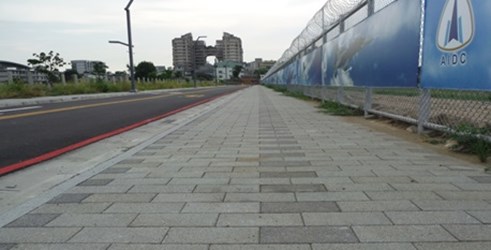

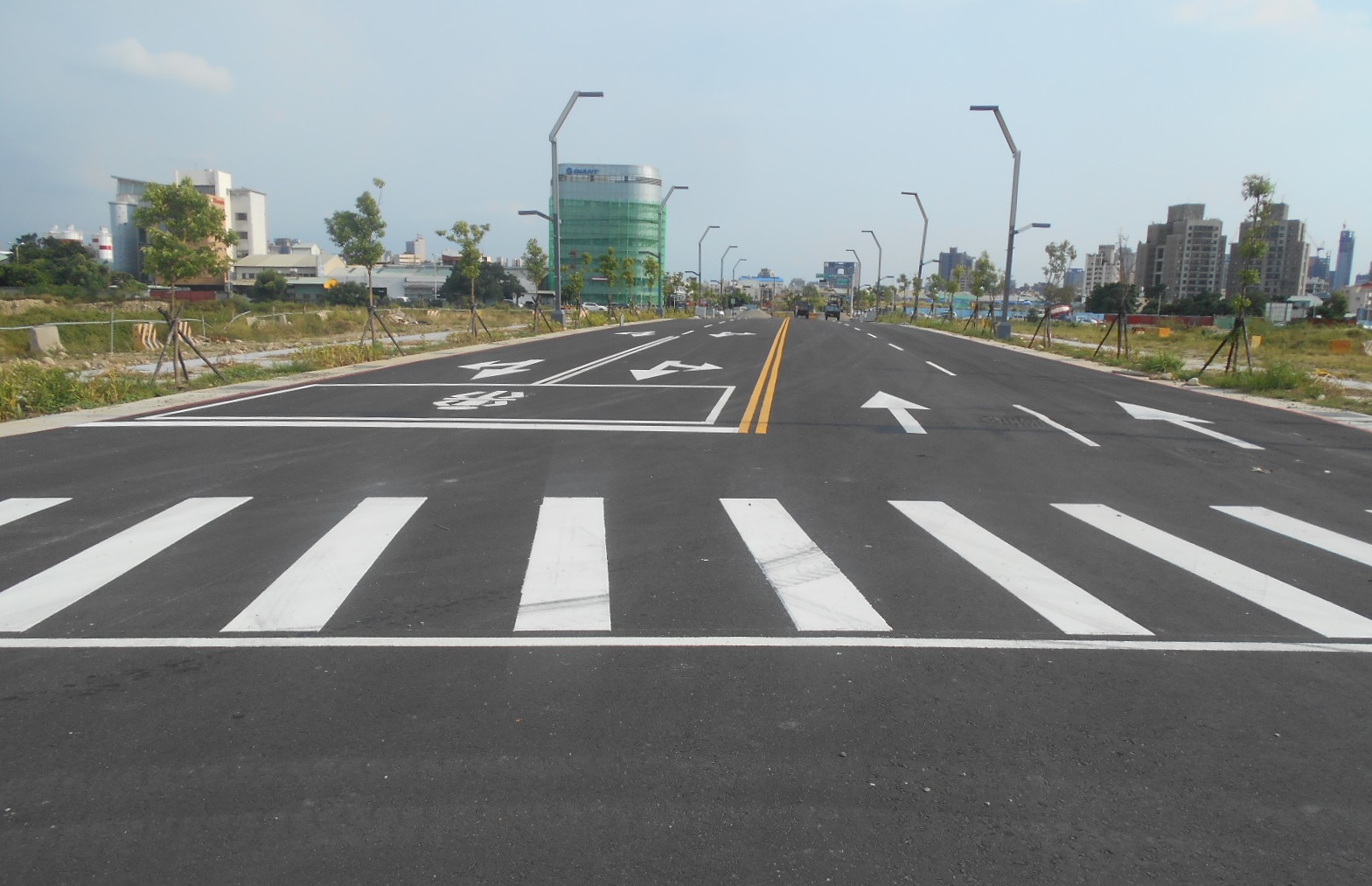

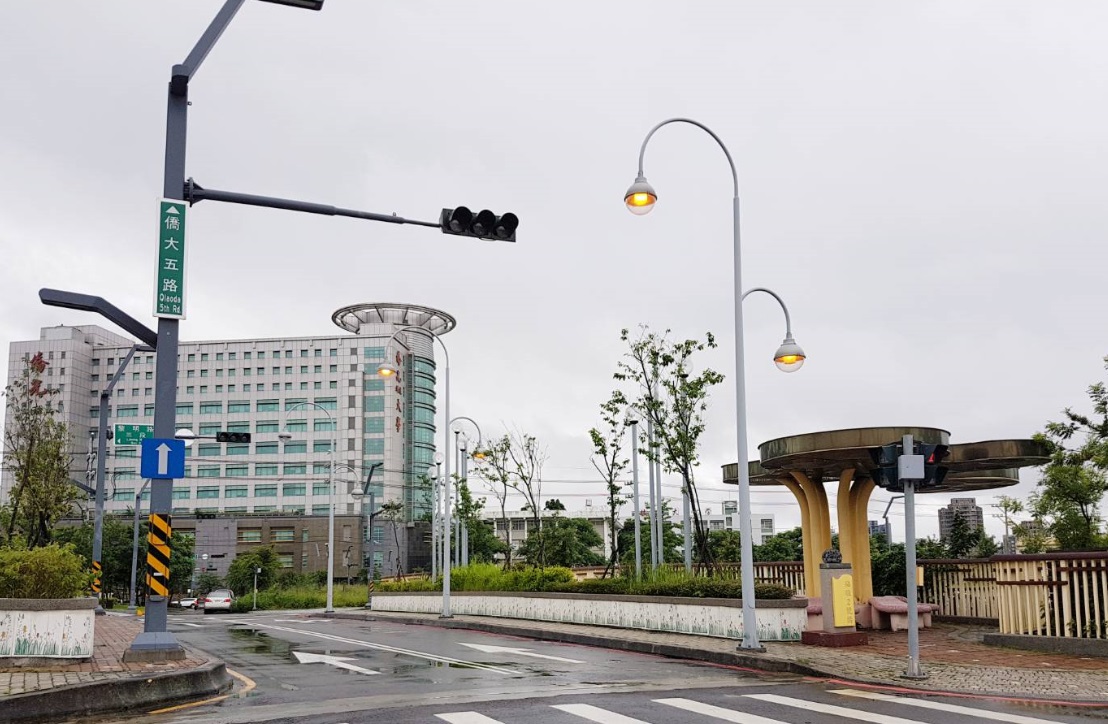

    總計第一標、先期拆除工程標、先期圍籬工程標、土建標(第二標、第3-1標、第3-2標、第4-1標、第4-2標)、第5標橋梁標、第6標景觀及機電標、第7標共同管道監控中心監控標、第8標中水管線標與水湳智慧城創研用地招商整地工程等13個工程分標,各標劃分圖與各標工程進度說明表如后所示。



                                                    水湳經貿園區各標工程進度說明表

標別

執行進度

開工

竣工

第一標

101年9月12日

102年5月27日

先期拆除工程

101年4月23日

101年5月22日

全區圍籬標工程

101年8月1日

102年3月29日

第二標工程

101年9月12日

104年12月16日

第3-1標

101年9月12日

105年8月8日

第3-2標

102年2月24日

106年5月31日

第4-1標

101年11月16日

105年12月31日

第4-2標

102年2月27日

106年2月21日

第5標橋梁標

103年2月27日

106年2月25日

第6標景觀及機電標

102年12月17日

106年5月31日

第7標共同管道監控中心監控標

107年10月19日

108年4月29日

第8標中水管線標

106年09月03日

108年1月15日

水湳智慧城創研用地招商整地工程

107年06月11日

108年2月27日
